Für die Tiere

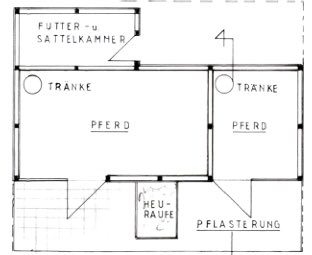

Stall und Heulager
Für die Pferde wird es einen geräumigen Offenstall mit großem Paddock direkt daneben geben. Und quasi als Wetterschutz westlich angrenzend an den Paddock ein großes Heulager. Diese beiden Gebäude werden als erstes gegründet, bevor dann die Arbeit fürs Haus beginnt. So sieht man bei diesen auch schon den ersten Fortschritt.

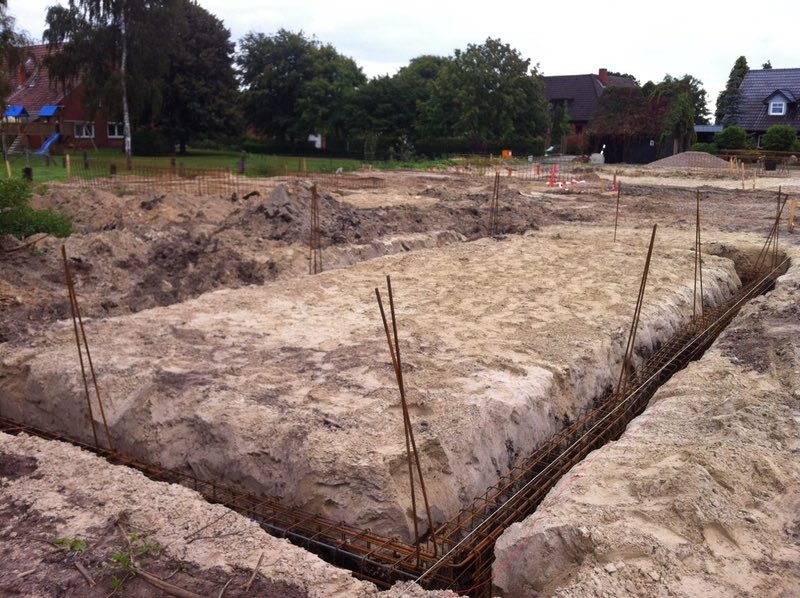

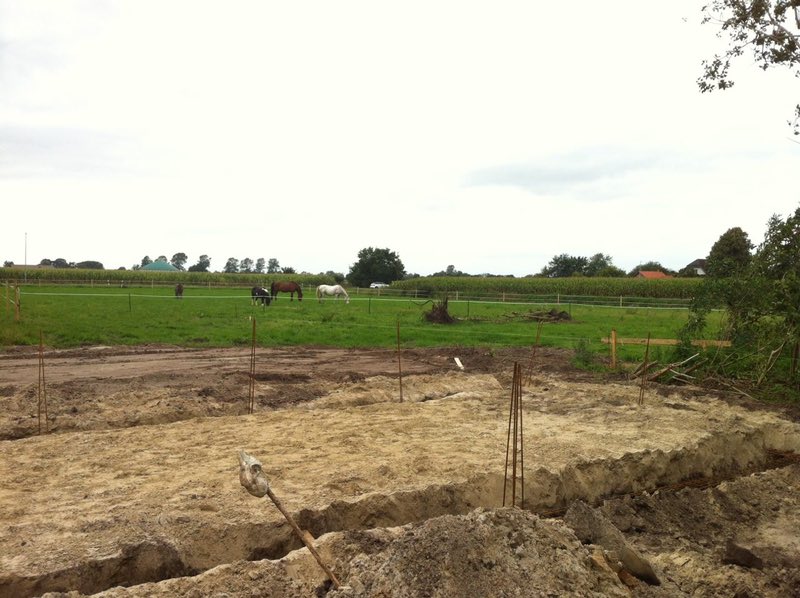

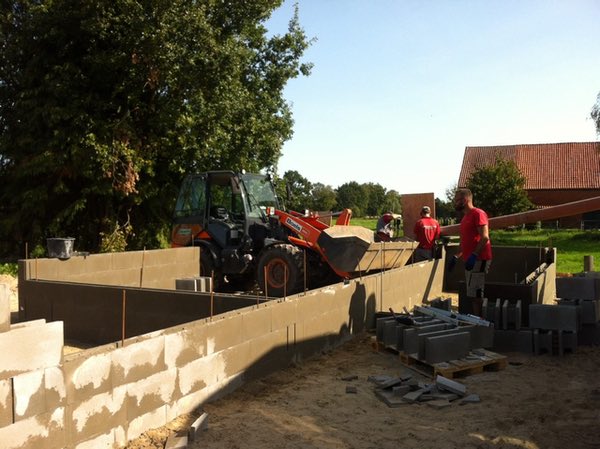

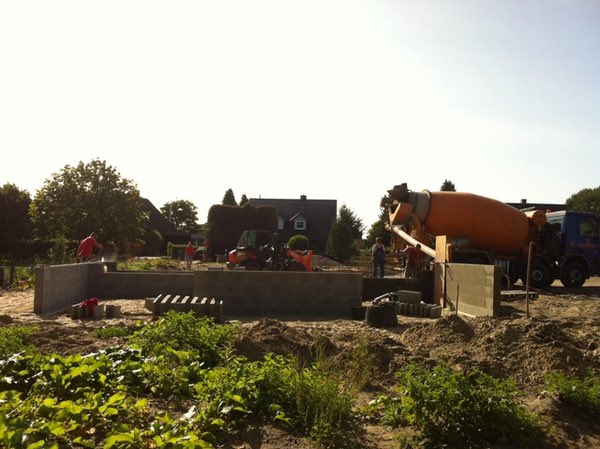

Bereits am 10. September ist alles für die Fundamentlegung vorbereitet. Auf den Bildern sieht man die Gräben, in die dann gegossen wird. Und direkt im Anschluss gibt es dann eine kleine Ummauerung, die auf das Fundament aufsetzt. Der Beton kam am 14. September. Fleissig sind sie, die Jungs von Sebastian. Und so stehen schon am 17. September die Mauern. Ja, höher werden die nicht, lasst Euch in der nächsten Woche überraschen!

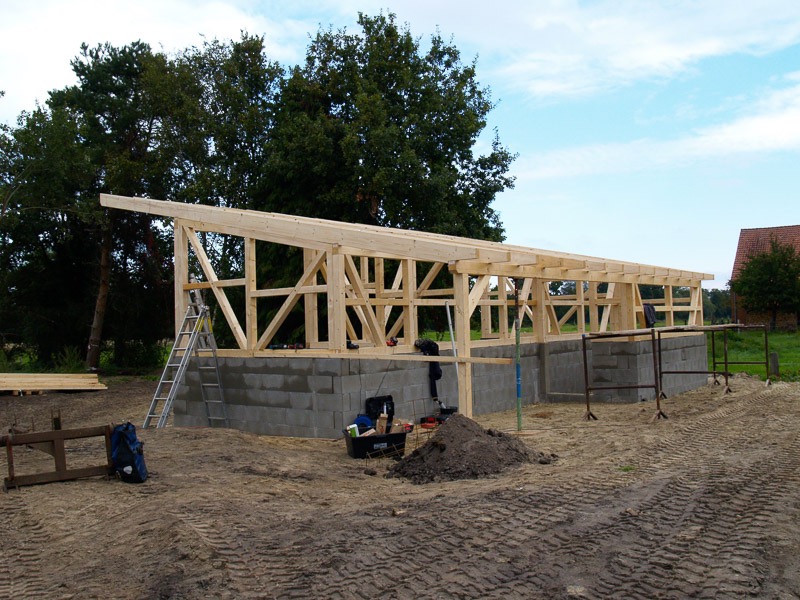

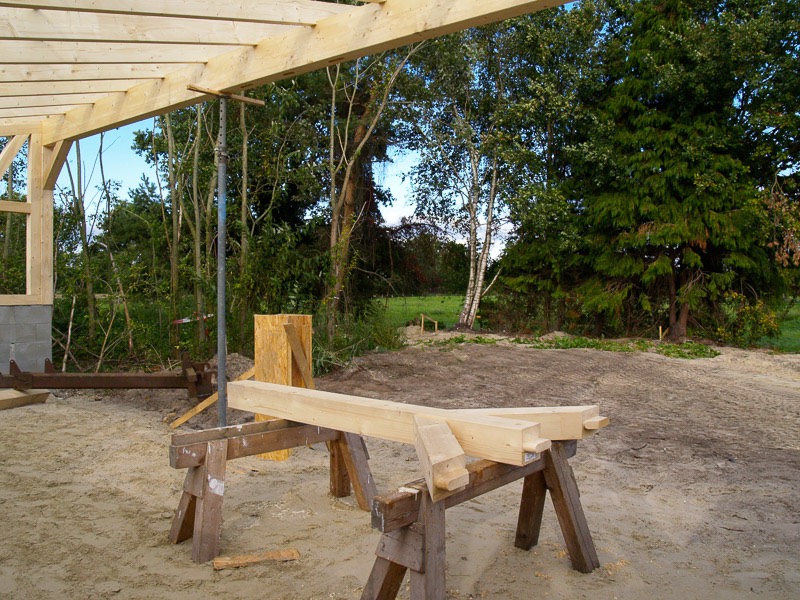

Am 23. September hat der Zimmermann angefangen

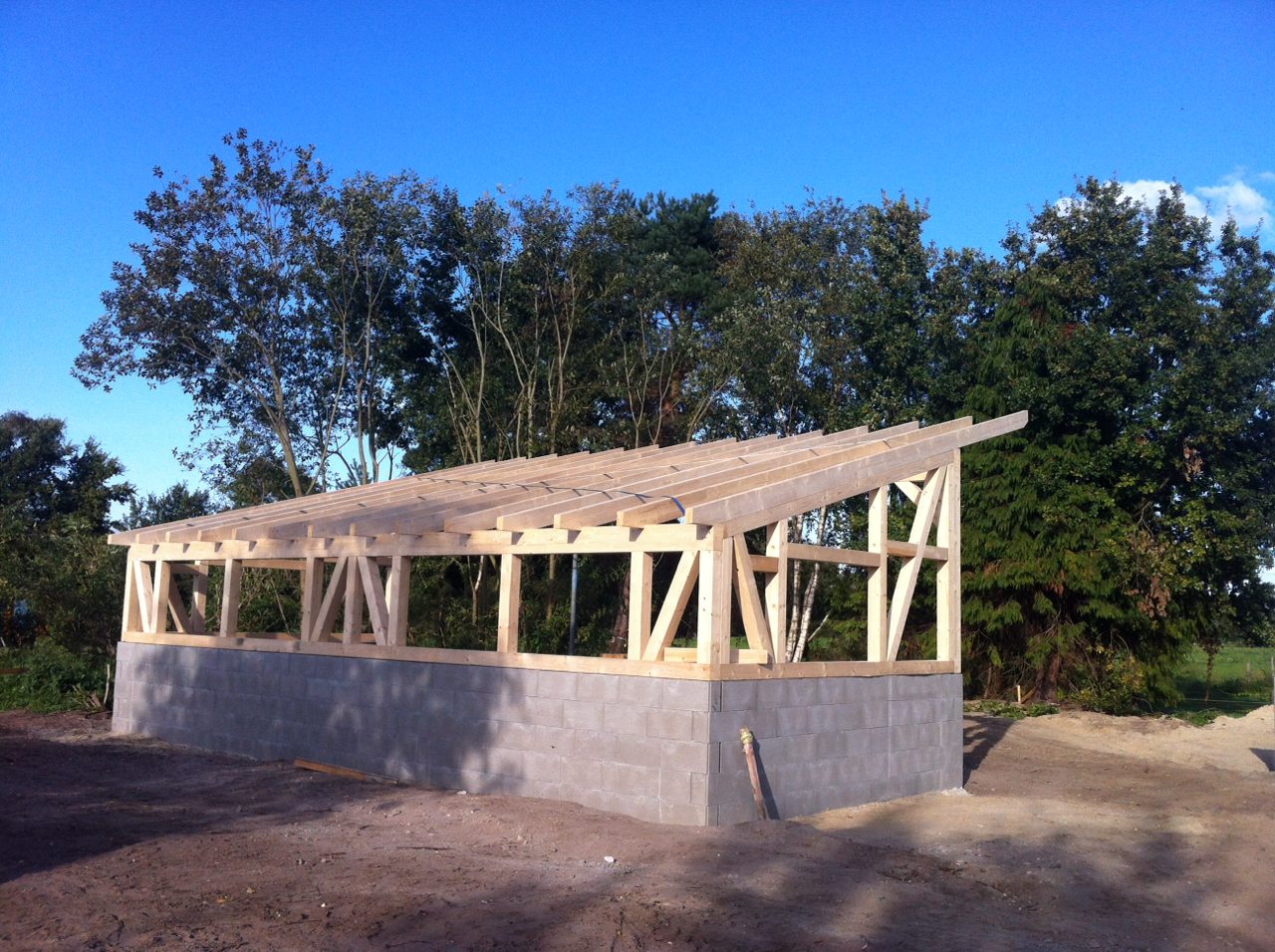

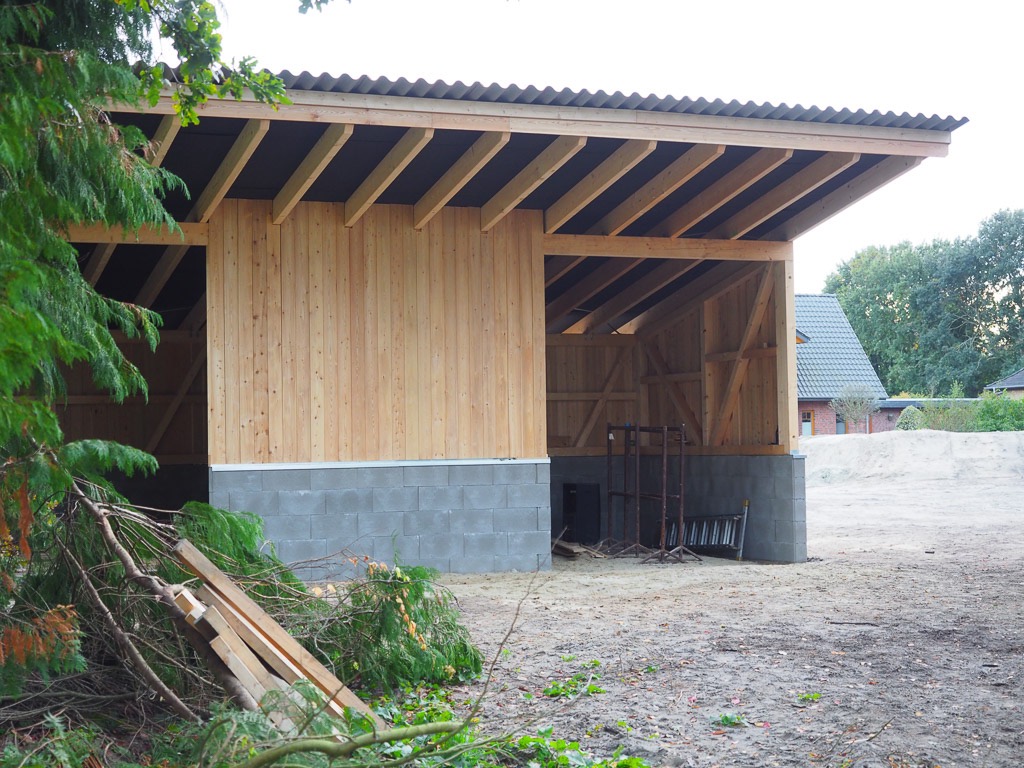

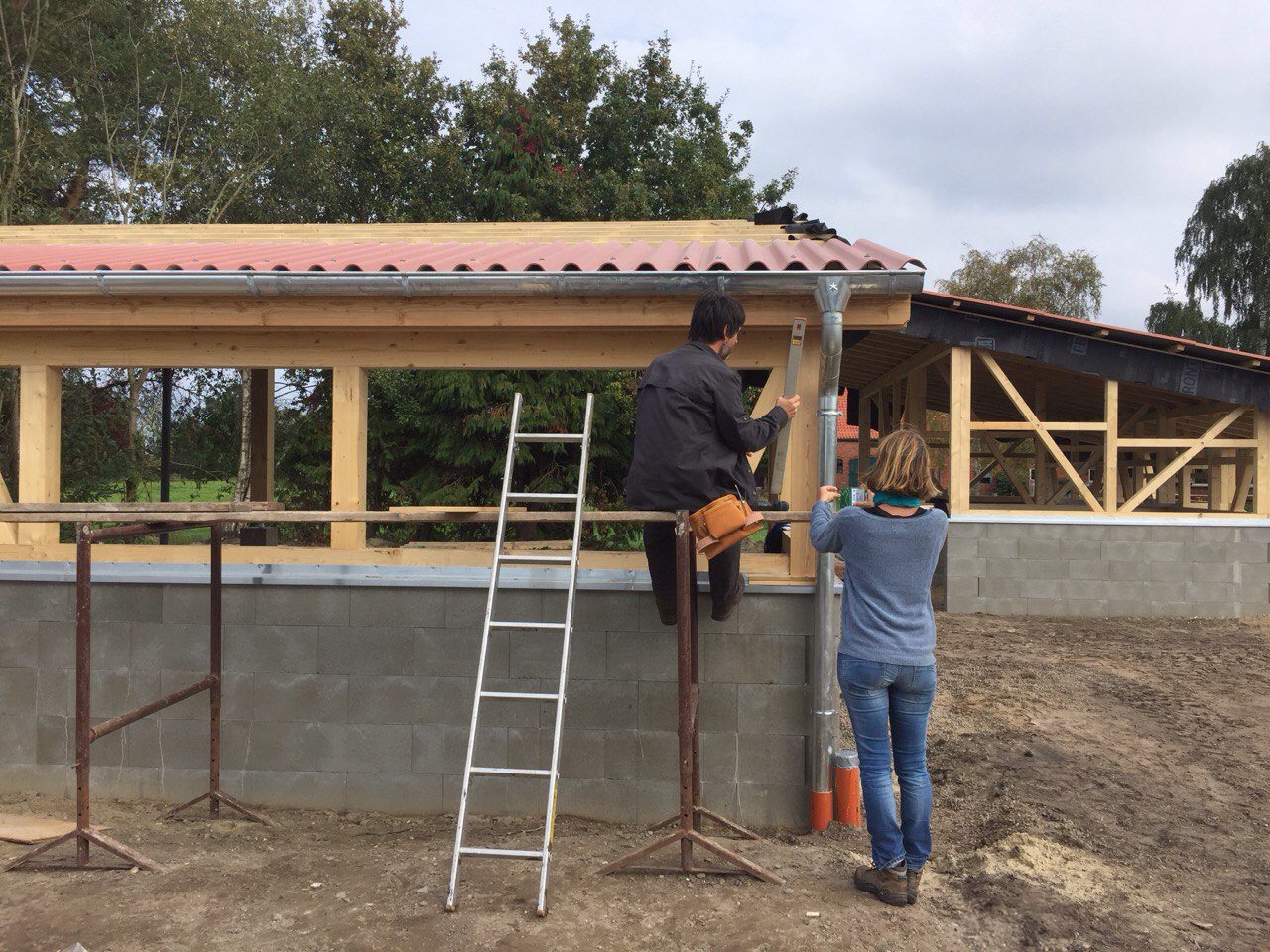

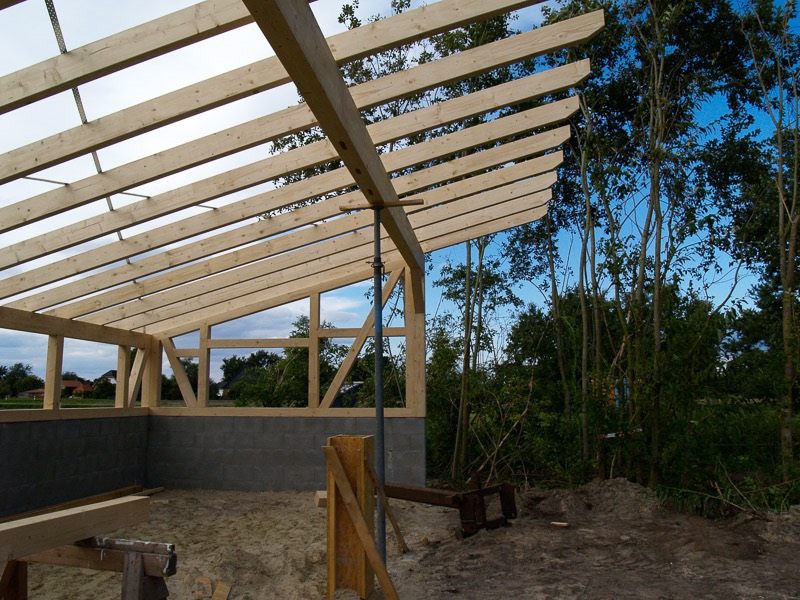

Hat der Maurer seine Arbeit getan, dann kommt der Zimmermann. Und kaum ist er da, sieht man, was hier gebaut werden soll. So ist das Heulager bereits am 25. September gerichtet. Der Stall kommt als nächstes dran, das Material liegt bereit.

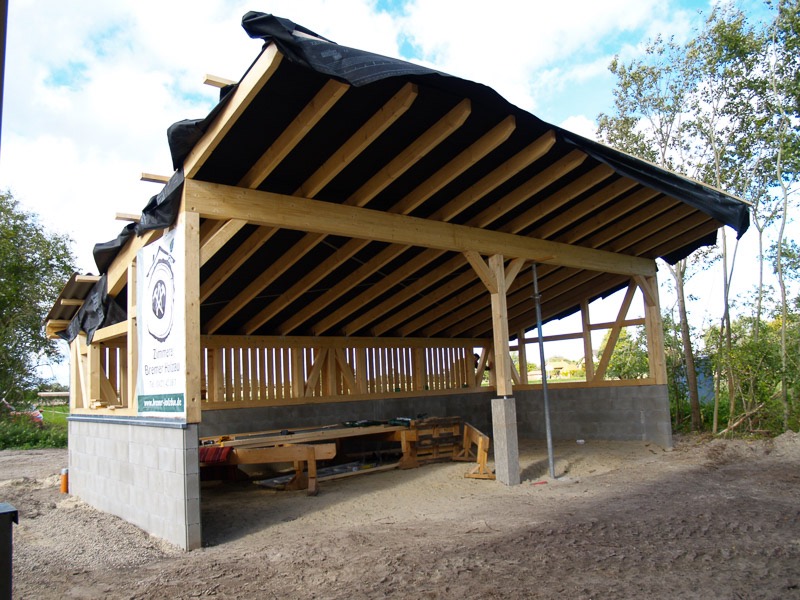

28. September: der Stall

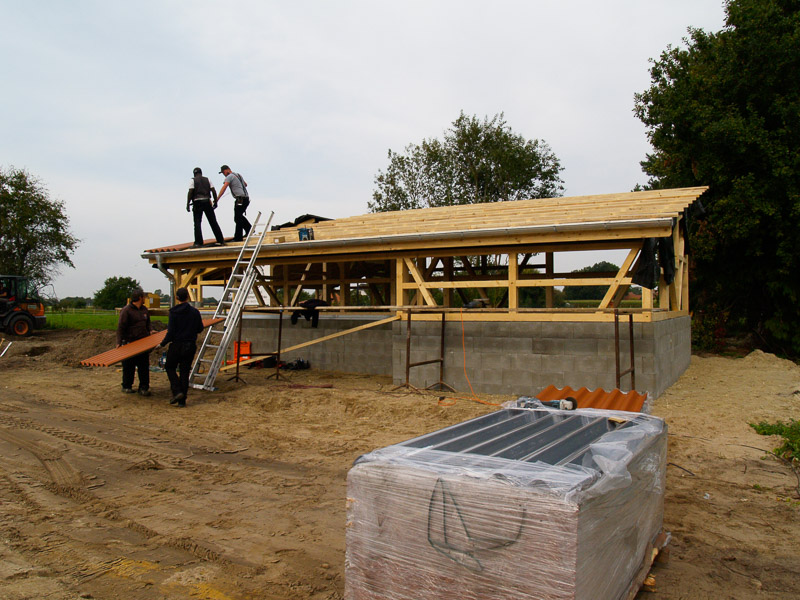

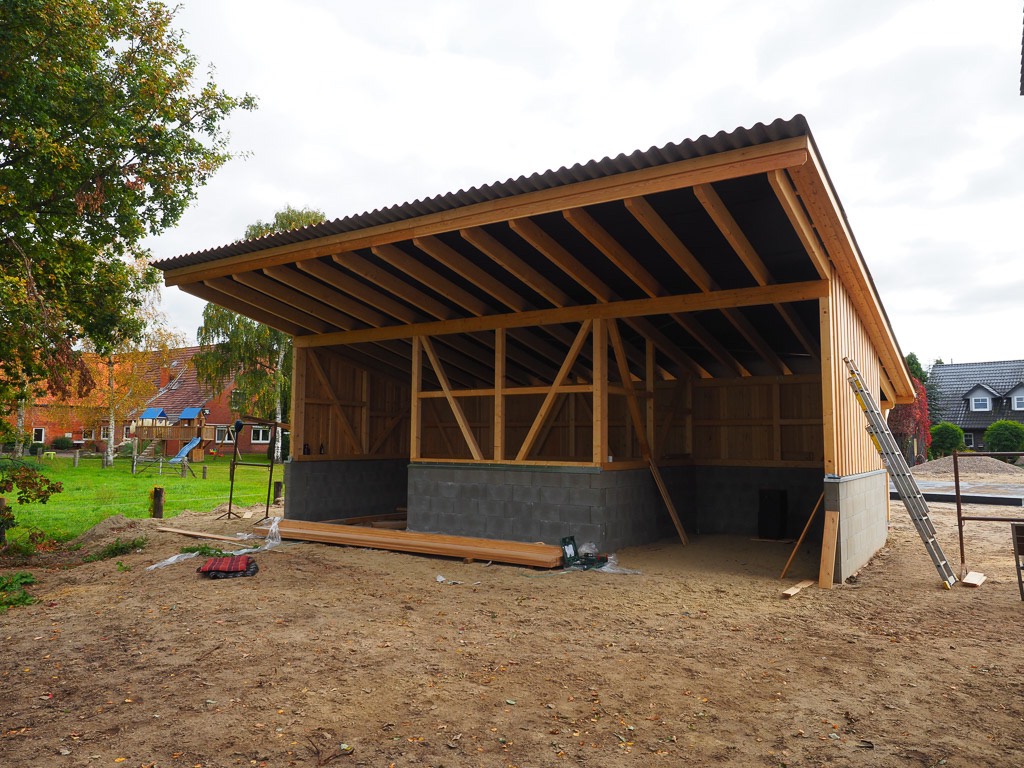

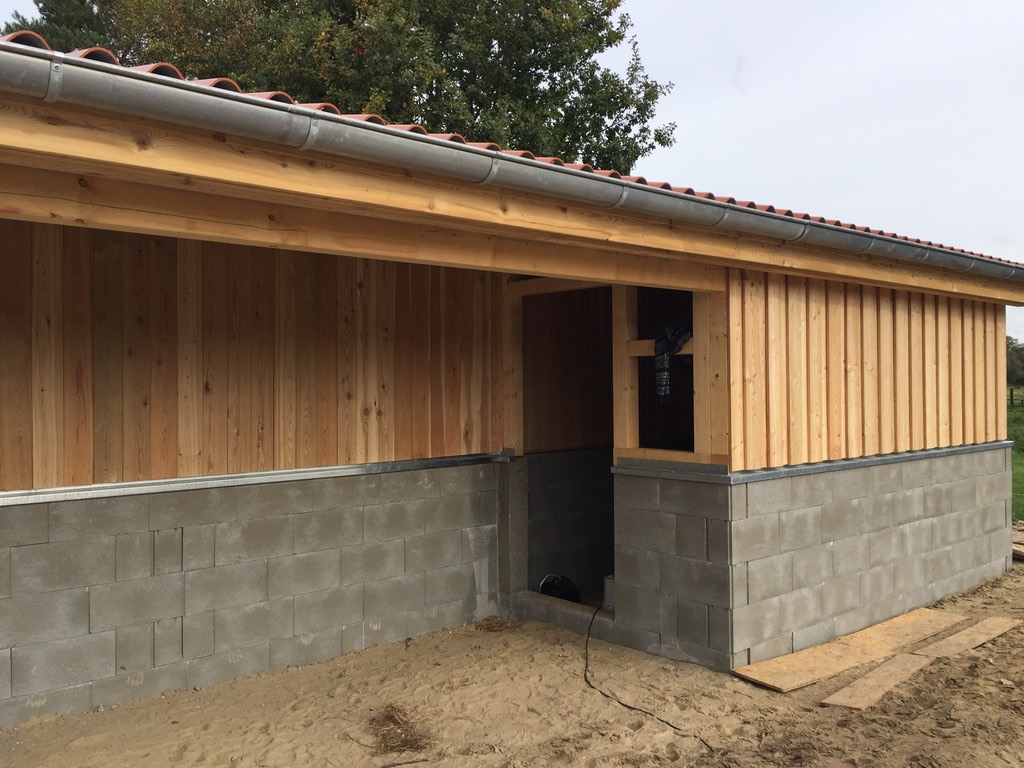

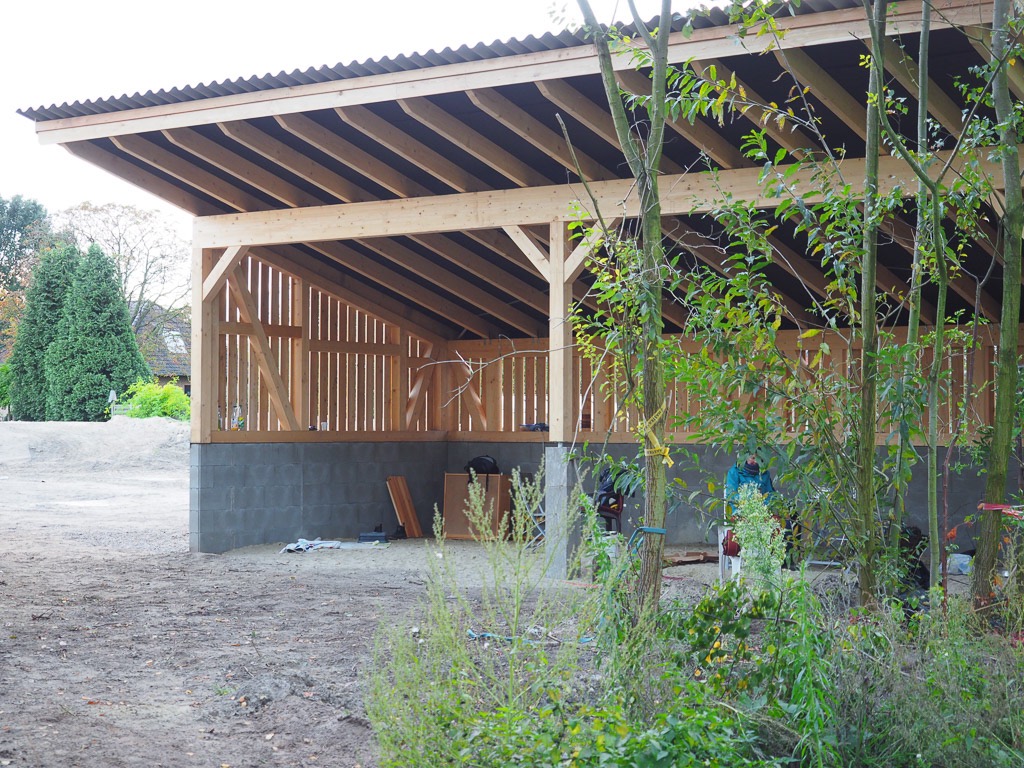

Schon in der nächsten Woche erkennt man auch den Stall. Der Zimmermann hat auch hier sein Werk vollbracht. Damit kann dann auch das Eindecken des Dachs beginnen. Ginge es nach den Pferden, dann könnten würden sie schon bald einziehen.
3. Oktober: die erste Wand

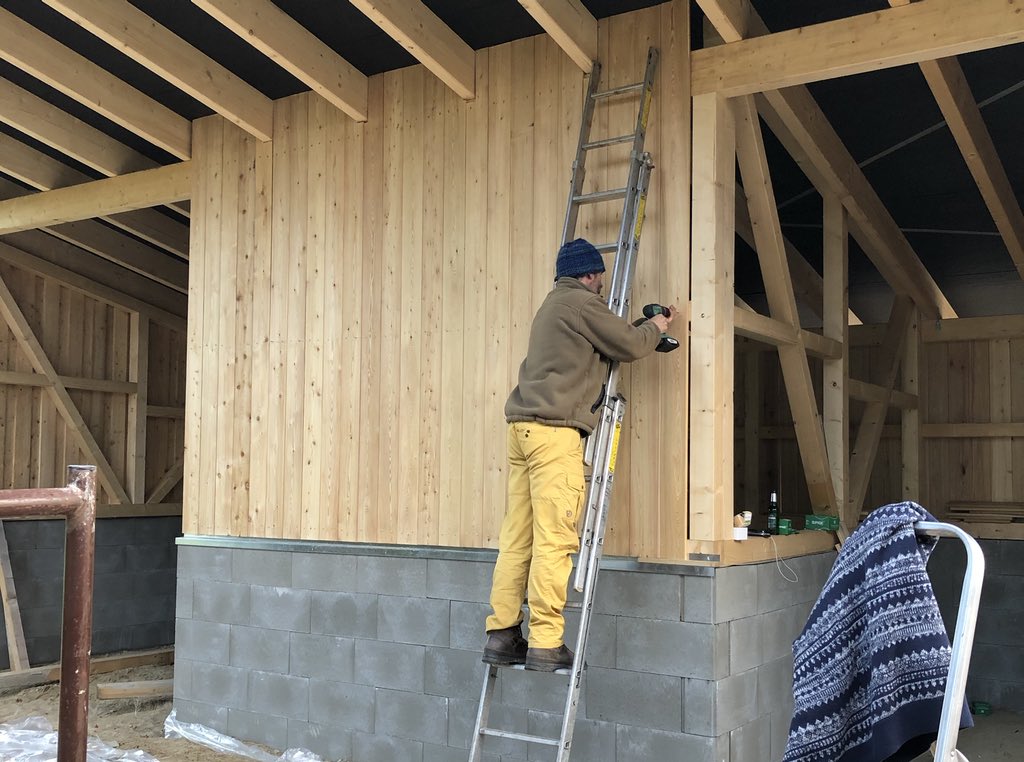

Ab dem 3. Oktober verdienen wir uns den Titel Bauherrin und Bauherr und beginnen mit der ersten Wand des Heulagers. Und siehe da, wir bekommen das sogar hin. Und so entsteht am ersten Oktoberwochenende die Traufwand am Heulager.
10. bis 16. Oktober: Alle Wände

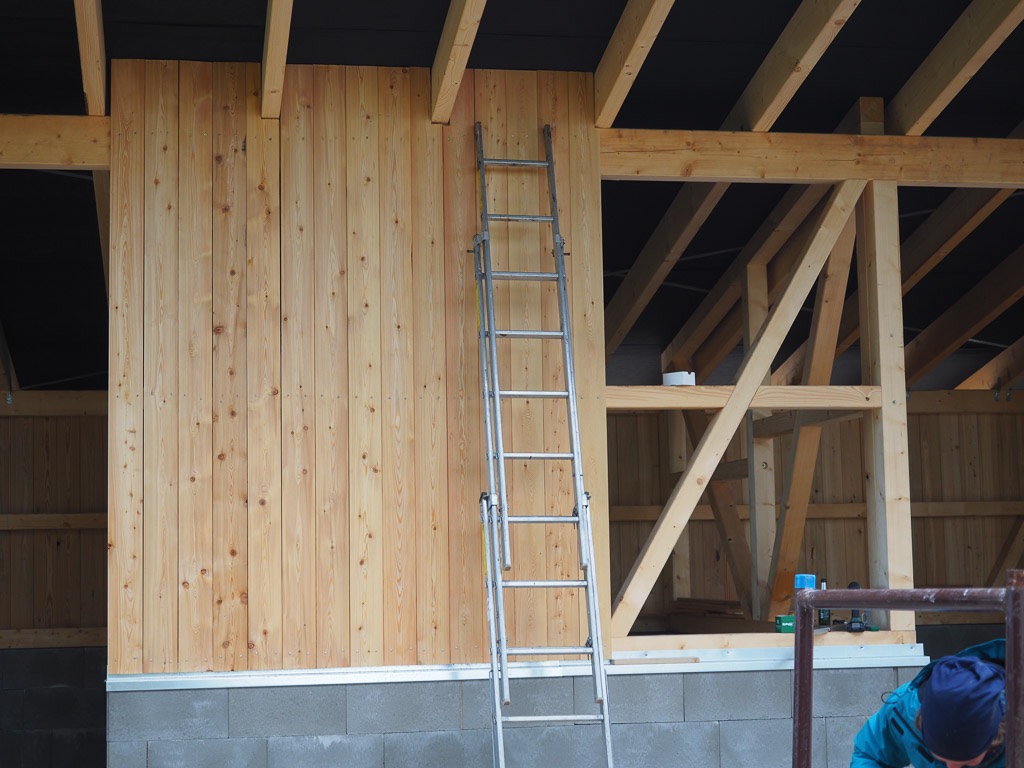

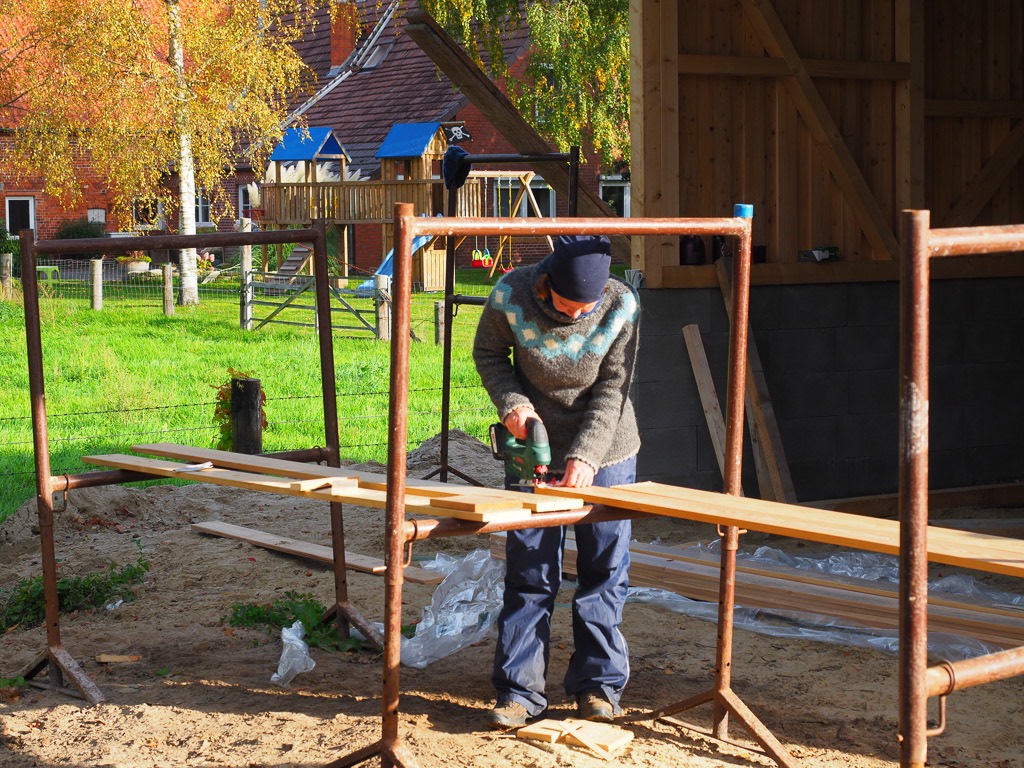

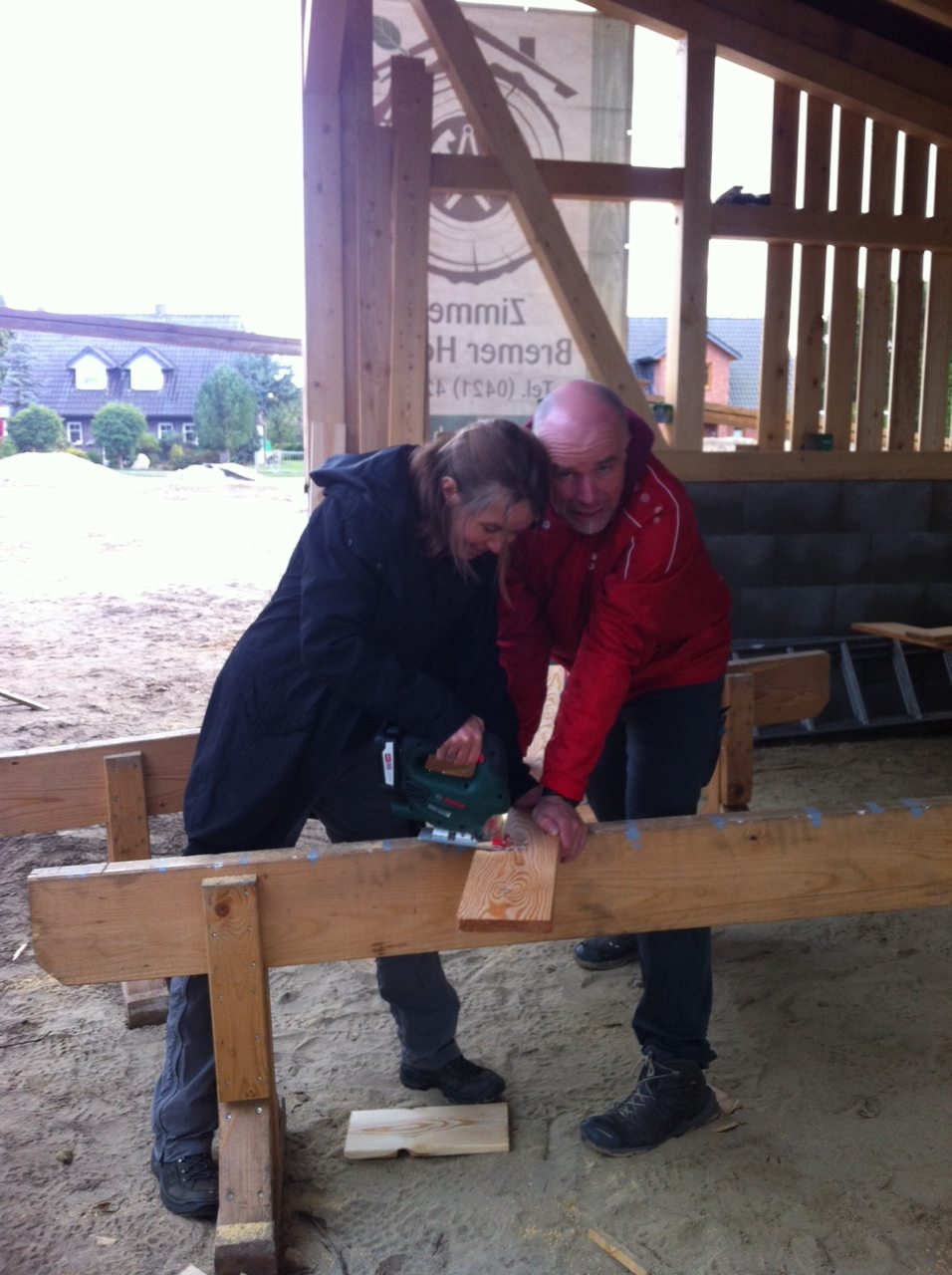

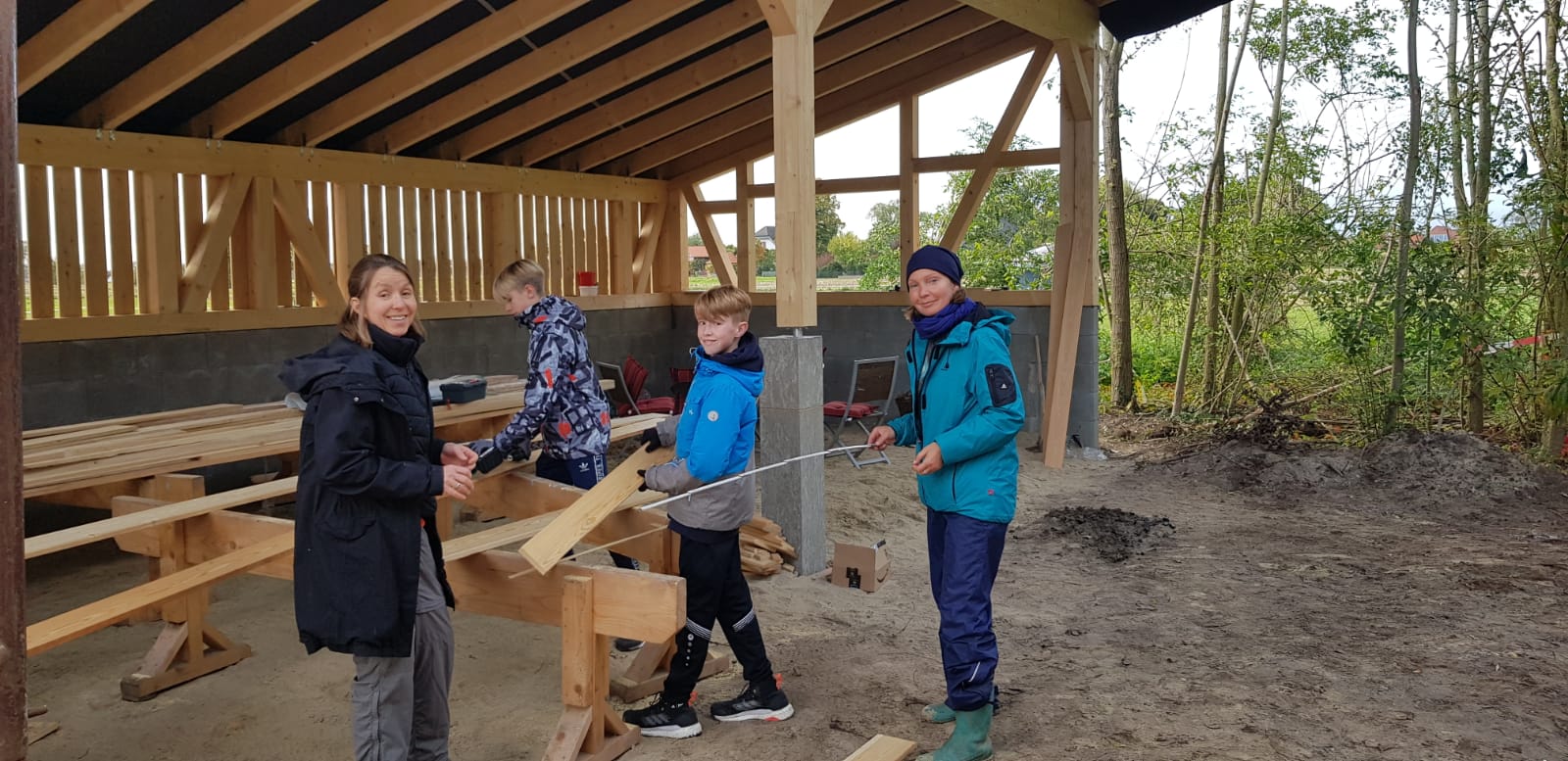

Ab dem 10. Oktober haben wir mit extra Bauurlaub alle weiteren Wände aufgebaut. Mit fleissiger Unterstützung von vier lieben Helfern ging es auch echt schnell. Beinahe 700m Lärchenbretter und so um die 1400 Schrauben - da haben wir gut was geschafft. Teamwork vom Feinsten.

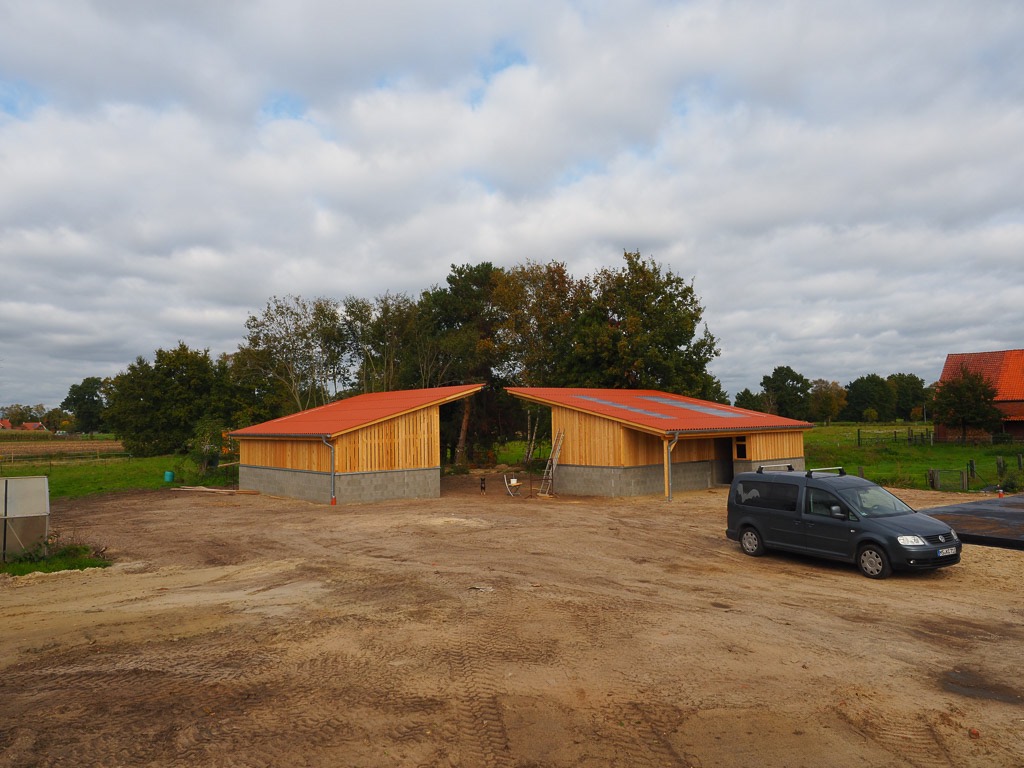

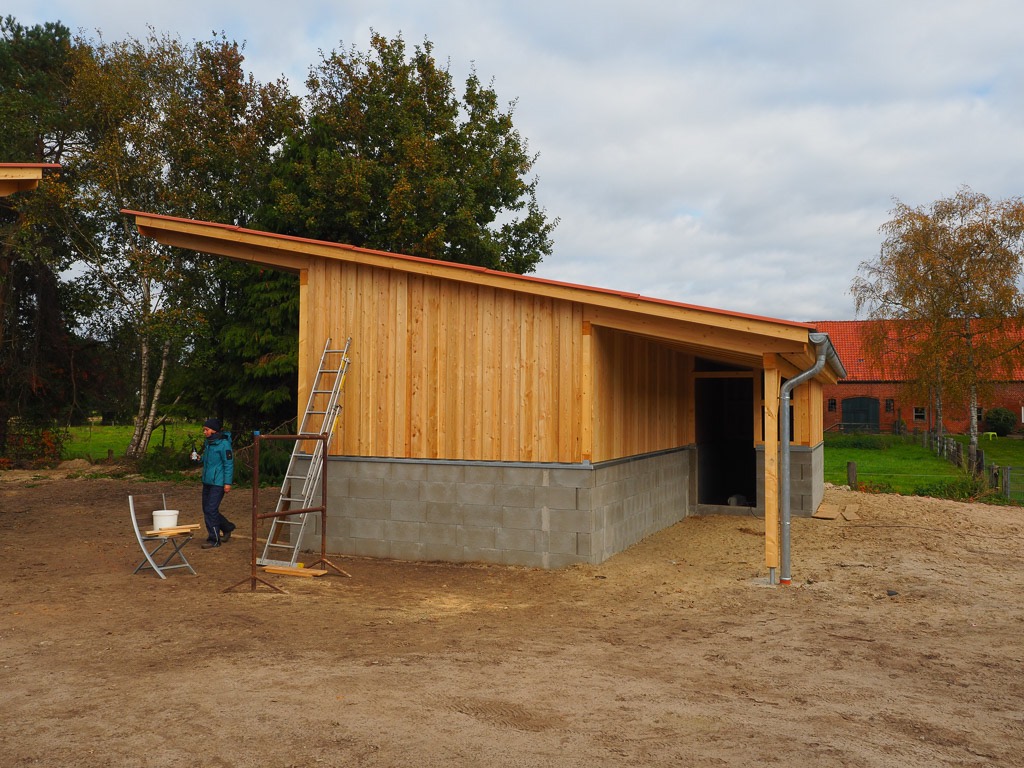

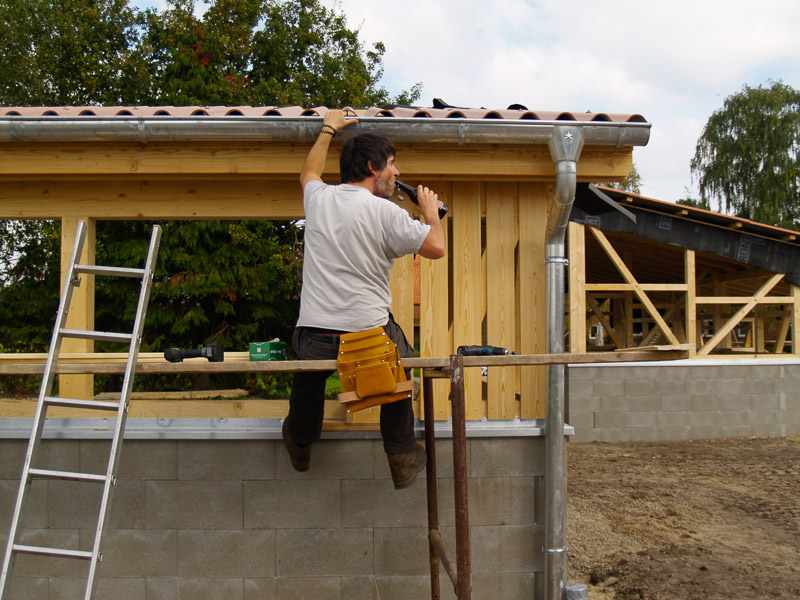

Fleissig wurde gesägt, geschraubt und die Leiter hoch und runter geklettert. Damit der Stall und das Heulager auch wirklich fertig werden. Wir haben Alles gegeben.

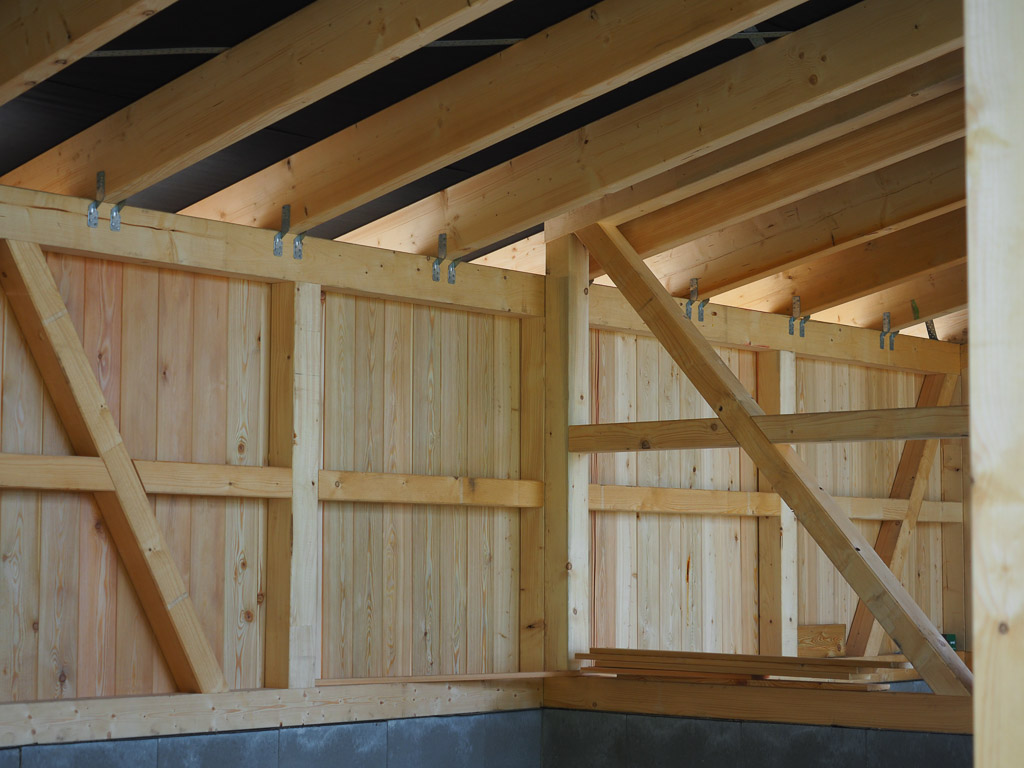

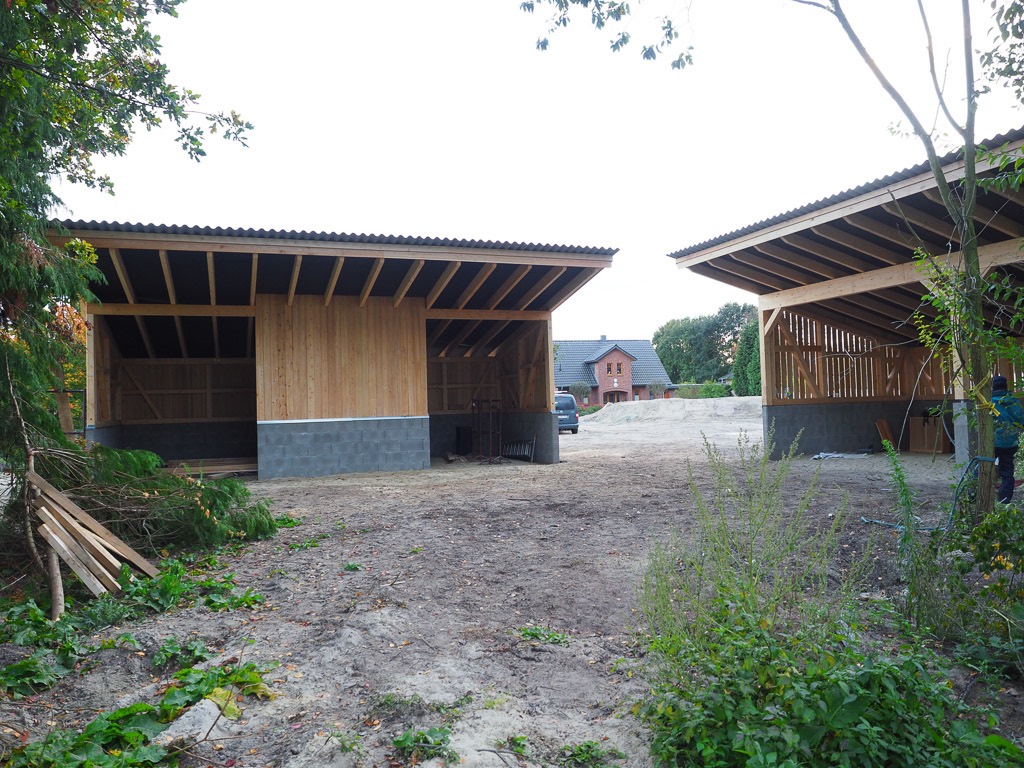

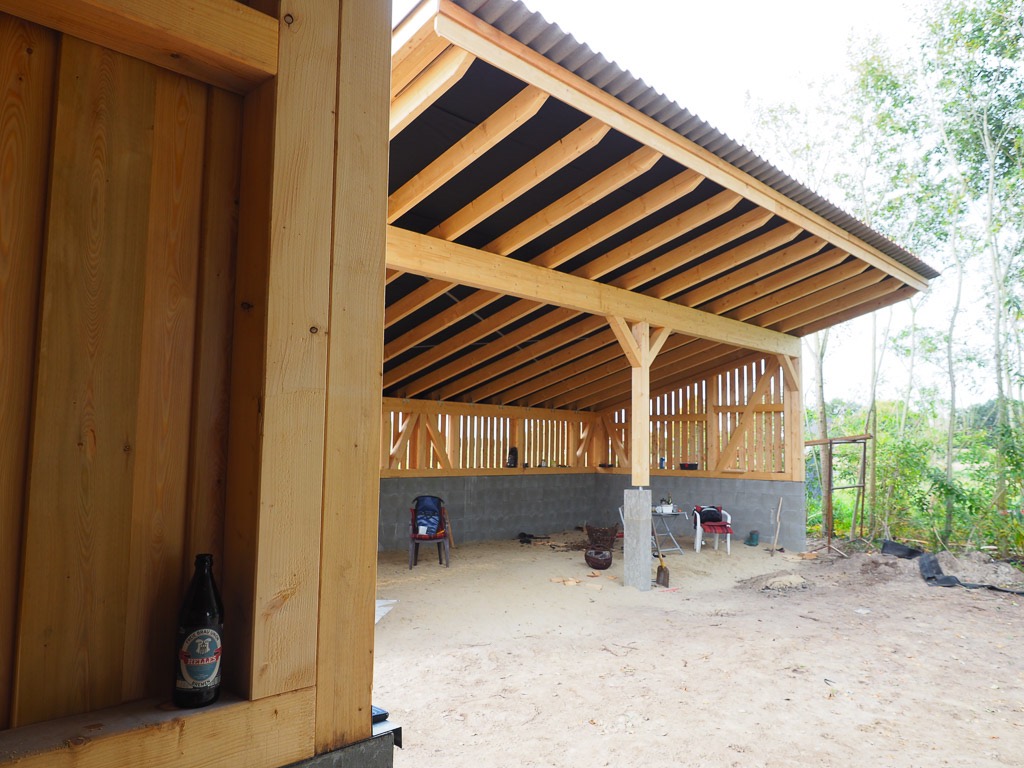

Nun steht es da, das wunderschöne Ensemble. Es fehlt nur noch der Putz. Und etwas Erde und Sand. Die Lichtbahnen für den Stall müssen freigelegt werden. Achja, und Strom und Wasser kommen auch noch. Dann ist es fertig.
Frühlingshafter Februar

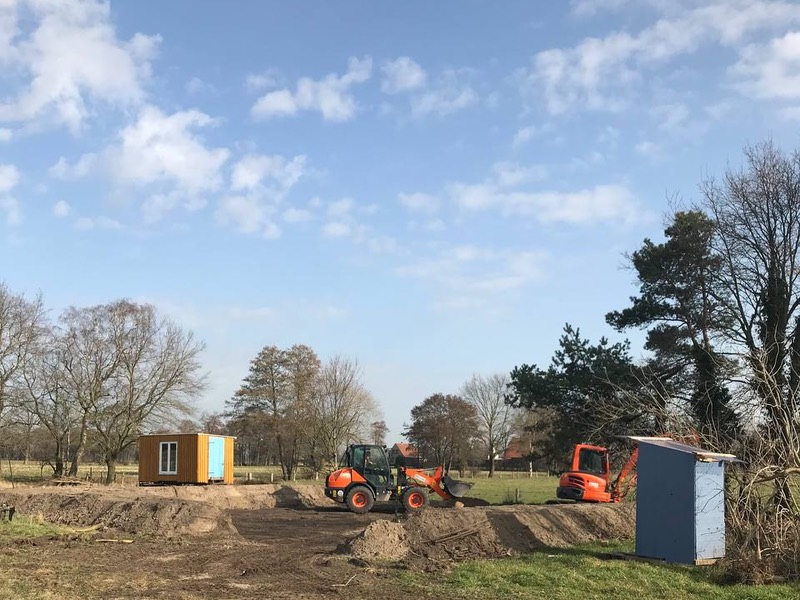

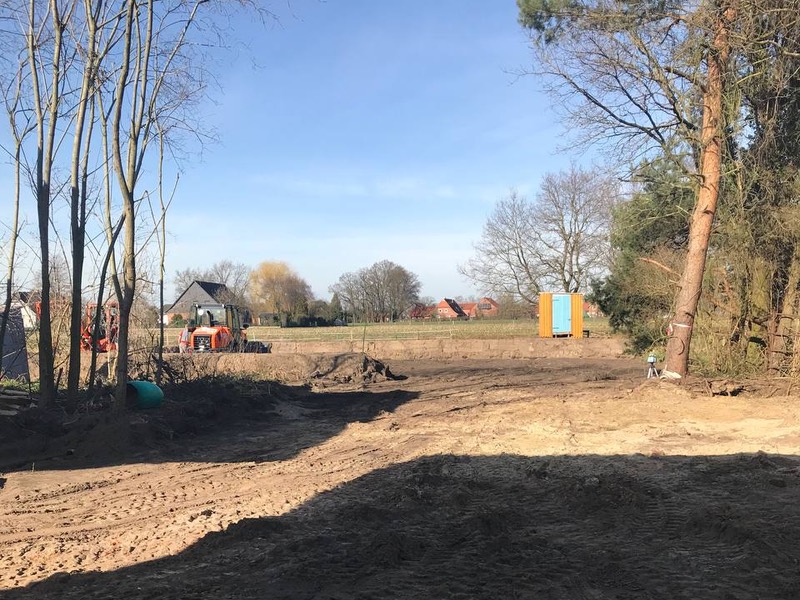

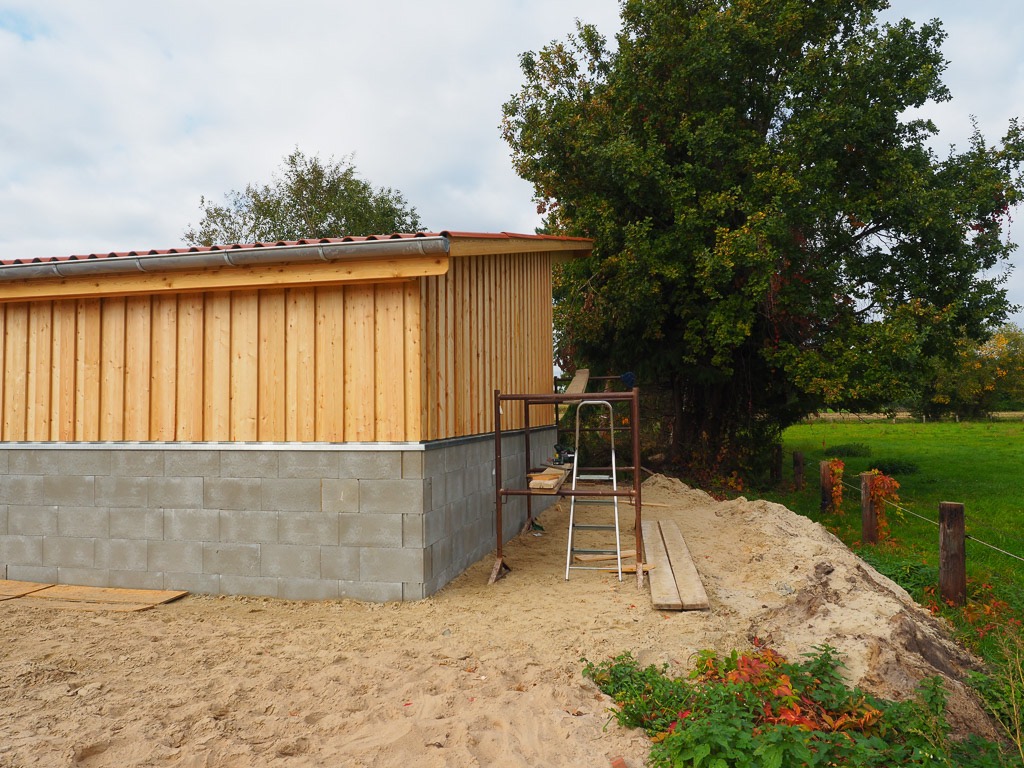

Die warmen Temperaturen im Februar laden förmlich dazu ein, nun auch die Stallarbeiten fertig zu stellen. So wird seit dem 23.2. fleissig der Paddock vorbereitet.
Paddock und Stall sind soweit fertig

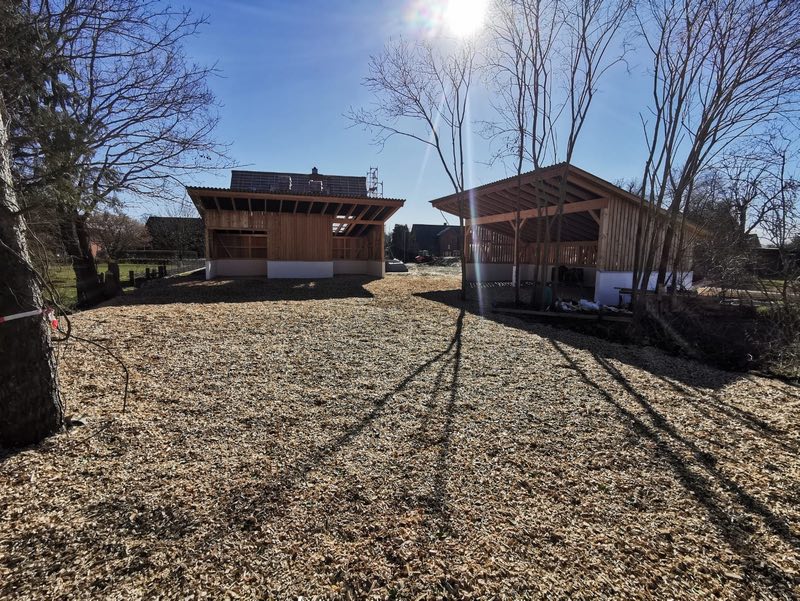

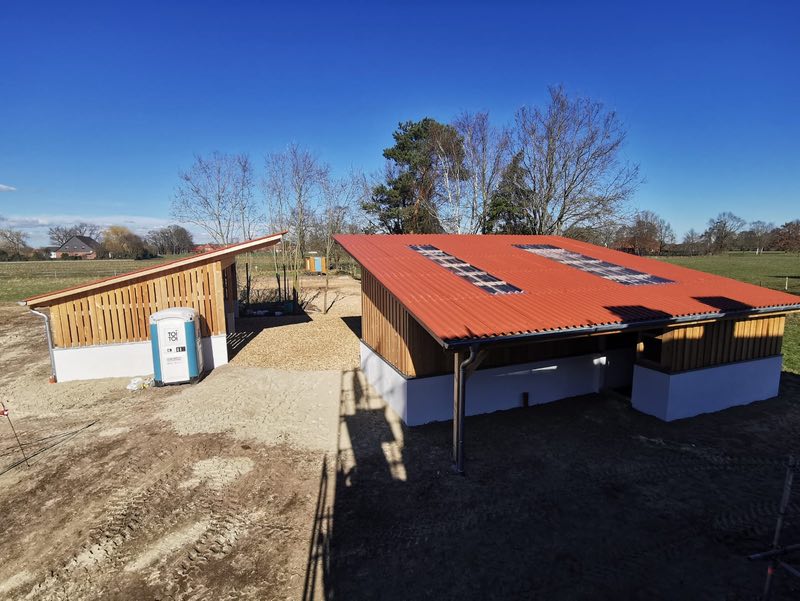

An den ersten März-Tagen wurde der Paddock fertig gebaut und der Stall bekam Licht durchs Dach.
Ein Arbeitswochenende ...

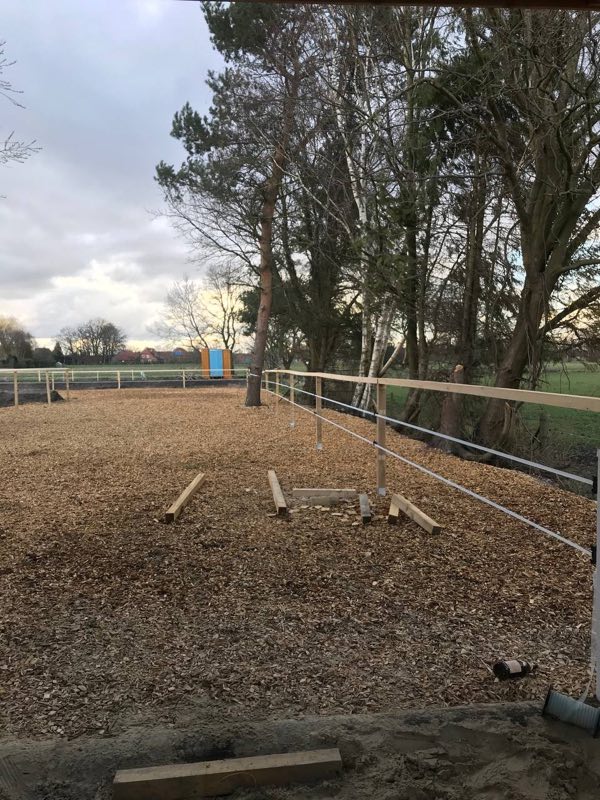

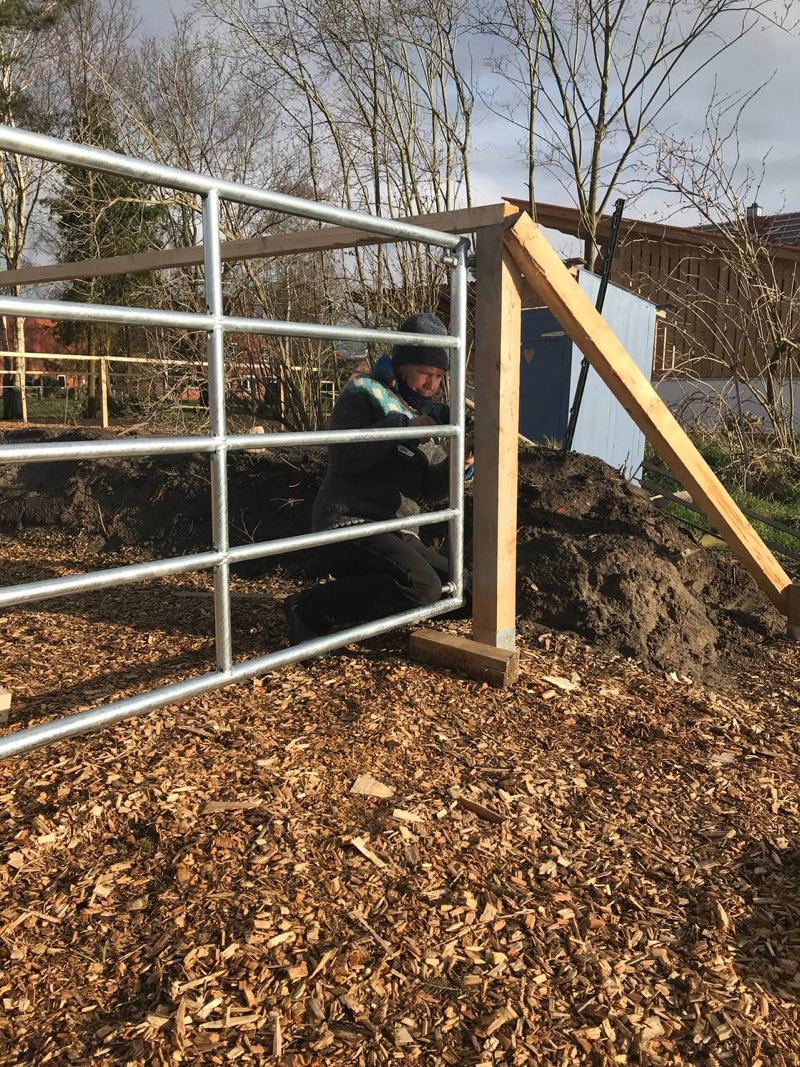

... und so wurde Mitte März auch der Paddockzaun und seine Tore fertig.
